- 基隆河治理,最早是從民國30年興建圓山堤防開始
- 53年4月~6月進行圓山堤防工程(採10年重現期距洪水位為標準)
- 53年11月~54年7月進行,基隆河新河道工程、士林、社子、渡頭堤防(採10年重現期距洪水位為標準)
- 68.07.11府工二字第23737號修訂士林區基隆河廢河道暨附近地區主要計畫案,77.1.22府工二字第210152號配合基隆河(中山橋至雙溪橋間)兩岸堤防加高及堤外整地工程變更都市計畫案。
- 奉經濟部民國76年1月22日經(76)水02873及02874號函同意核定社子、士林、圓山堤防加高改建工程堤線,並於民國76年2月28府工養字第151509號公告堤線位置。
- 圓山堤防加高及堤外整地工程:原為土堤,全長1,200公尺,平均加高2.4公尺,於75年完工。
- 76年社子堤防加高工程:全部為土堤,全長2,560公尺,平均加高3.6公尺。
- 76年士林堤防加高工程:加高土堤長250公尺,新建防洪牆長1060公尺。已於78年6月完成,平均加高2.0公尺。

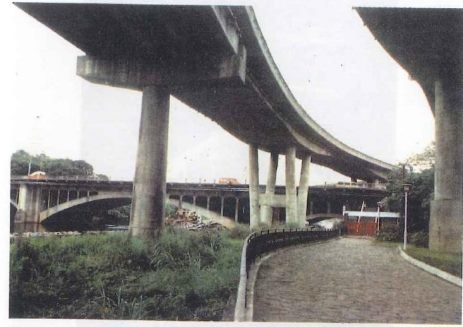

- 中山橋改建工程,該橋之改建對於基隆河水位之降低仍有益處,故決定於91年防汛期過後辦理。
- 為增加基隆河圓山瓶頸段之通水斷面,以降低洪水位,因此經濟部水利署專案報奉行政院核定執行「基隆河圓山瓶頸段改善工程(第一期)」,並囑由本府辦理設計及施工事宜。所需經費約為2億7千萬元,將由經濟部基隆河整體治理計畫(前期計畫)特別預算「防洪工程」項下調整補助。
「基隆河圓山瓶頸段改善工程(第一期)」、並於94.12.26完工。
(1)圓山及大佳河濱公園修坡及降挖土方工程約13萬立方公尺。
(2)圓山河濱公園新建堤外道路及護坡工程約192.3公尺。
(3)圓山河濱公園護岸及步道工程490公尺。
(4)大佳河濱公園護岸工程450公尺。
(5)圓山段河道疏浚約4萬立方公尺及設置3處清疏碼頭。
「基隆河圓山瓶頸段改善工程〈第一期〉-樹木移植工程」、93.12.28竣工。
(1)左岸大佳河濱公園移植至迎風河濱公園喬木159株。
(2)右岸圓山河濱公園移植至美堤河濱公園喬木179株。
(3)右岸圓山河濱公園移植灌木310平方公尺。
「基隆河圓山坪頸段改善工程(第一期)–大佳段河道疏浚」、並於95.03.12完工
(1)大佳段護岸削坡疏浚土方約14萬立方公尺。
(2)河道中之0.5噸菱形塊移除約51,000個。
(3)河道中之1.5噸混凝土塊吊放再利用約5,400個。
